2022 年二建《市政》案例 100 问

adminadmin 2025-12-24 7 阅读

一、简答题:

答题技巧:

1、如果问题的答案是课本上某一点的几条,可以把整个点都写上,多写不扣分。

2、如果问题涉及到题干,可以从题干中提取关键词,将课本上与关键词有关的内容写上。

3、如果问题与课本的内容联系不大,可以从“人机料法环”方向来回答。

题目:

问题:按照级配原则构成的沥青混合料,其结构分成哪三种形式,它们的粘聚力C和内摩擦角φ的大小是怎样的,并说明这三种结构的代表混合料。

【参考答案】(1)悬浮-密实结构,C较大,φ较小,代表:AC(沥青混凝土混合料);

骨架-空隙结构,C较小,φ较大,代表:AM(沥青碎石混合料)、OGFC(大孔隙开级配排水式沥青磨耗层);

骨架-密实结构,C较大,φ较大,代表:SMA(沥青玛脂碎石混合料)。

问题:写出挡土墙结构承受的三种土压力,并说明三种土压力的大小关系。

【参考答案】(1)挡土墙结构承受土压力有:静止土压力、主动土压力和被动土压力;

(2)三种土压力中,主动土压力最小;静止土压力其次;被动土压力最大,位移也最大。

问题:城镇道路路基施工特点是什么?

【参考答案】城镇道路路基工程施工处于露天作业,受自然条件影响大;在工程施工区域内的专业类型多、结构物多、各专业管线纵横交错;专业之间及社会之间配合工作多、干扰多,导致施工变化多。尤其是旧路改造工程,交通压力极大,地下管线复杂,行车安全、行人安全及树木、构筑物等保护要求高。(可结合背景资料稍加修改回答其他市政工程特点)

问题:路基压实标准试验段的需要确定的技术参数是什么?(预度三亚)

【参考答案】(1)确定路基预沉量值。

合理选用压实机具。

按压实度要求,确定压实遍数。

确定路基宽度内每层虚铺厚度。

根据土的类型、湿度、设备及场地条件,选择压实方式。

问题:路基填筑前,项目部应如何对原地面横向坡度陡于1:5路段进行处理?

【参考答案】当原地面横坡陡于1:5时,应修成台阶形式,每级台阶宽度不得小于1.0m,台阶顶面应向内倾斜。

问题:各种沥青混合料的初压、复压、终压分别用什么压路机?

【参考答案】我们一般常考的是AC、OGFC和SMA,从考试的角度可以这么记:

这三种的初压和终压都是钢轮压路机。

复压:AC用轮胎压路机;OGFC用钢轮压路机;SMA用振动压路机。

其中轮胎压路机只能AC用,OGFC、SMA、改性沥青都不能用轮胎压路机。

问题:沥青路面施工时的纵向接缝处理方法是什么?

【参考答案】热接缝:将已铺部分留下100~200mm宽暂不碾压,作为后续部分的基准面,然后跨缝压实。

冷接缝:宜加设挡板或将先铺的沥青混合料刨出毛槎,涂刷粘层油后再铺新料,新料重叠在已铺层上50~100mm,软化下层后铲走,再进行跨缝压密挤紧。

问题:在旧混凝土路面上加铺沥青面层时,该采取什么措施抑制反射裂缝?

【参考答案】(1)在沥青混凝土加铺层与旧水泥混凝土路面之间设置应力消减层,延缓和抑制反射裂缝产生的效果。

(2)采取土工织物预防反射裂缝。

问题:旧混凝土路面出现板底脱空现象,该如何对基底进行处理?

【参考答案】(1)开挖式基底处理。对于原水泥混凝土路面局部断裂或碎裂部位,将破坏部位凿除,换填基底并压实后,重新浇筑混凝土。

(2)非开挖式基底处理。对于脱空部位的空洞,采用从地面钻孔注浆的方法进行基底处理,灌注压力宜为1.5~2.0MPa。

问题:沥青混凝土施工前准备,需要喷涂粘层油的部位有哪些?

【参考答案】双层式或多层式热拌热铺沥青混合料面层之间应喷洒粘层油,而水泥混凝土路面、沥青稳定碎石基层、旧沥青路面上加铺沥青混合料时,也应在既有结构、路缘石和检查井等构筑物与沥青混合料层连接面喷洒粘层油。宜采用快裂或中裂乳化沥青、改性乳化沥青,也可采用快凝或中凝液体石油作粘层油。

【锦囊妙记】透层使用条件:级配类基层、无机结合料稳定基层;其余均采用粘层,粘层油宜在摊铺面层当天洒布。

问题:道路的路基、半刚性基层和沥青面层的检验与验收主控项目分别有哪些?

【参考答案】(1)路基:压实度和弯沉值;

半刚性基层:原材料,7天无侧限抗压强度,压实度;

沥青面层:原材料,厚度,压实度,弯沉值。

问题:按照受力特点将桥梁分成三种基本体系,它们及刚架桥的受力特点分别是怎样的?

【参考答案】(1)梁式桥:在竖向荷载作用下无水平反力的结构,梁内产生的弯矩最大;

拱式桥:桥墩或桥台将承受水平推力,拱桥的承重结构以受压为主;

2

刚架桥:梁部主要受弯,而在柱脚处也具有水平反力,其受力状态介于梁桥和拱桥之间;

悬索桥:主要受拉,结构自重较轻,构造简单,受力明确,能以较小的建筑高度经济合理地修建大跨度桥,刚度差。

问题:模板、支架和拱架的设计中应设施工预拱度,施工预拱度需要考虑的因素有哪些?

【参考答案】(1)设计文件规定的结构预拱度;

支架和拱架承受全部施工荷载引起的弹性变形;

受载后由于杆件接头处的挤压和卸落设备压缩而产生的非弹性变形;

支架、拱架基础受载后的沉降。

问题:为了保证支架安全,需要对通行孔采取哪些支架安全保护设施?

【参考答案】(1)支架通行孔的两边应加护桩、限高架及安全警示标志,夜间应设警示灯。施工中易受漂流物冲撞的河中支架应设牢固的防护设施。

(2)封闭式安全护栏、防坠物水平安全网、专人值守。

问题:支架预压的作用是什么?

【参考答案】(1)消除支架的非弹性变形;

收集施工沉降数据;

检验支架的安全性。

问题:桥梁结构的混凝土浇筑前需要检查哪些内容?

【参考答案】浇筑混凝土前,应检查模板、支架的承载力、刚度、稳定性,检查钢筋及预埋件的位置、规格,并做好记录,符合设计要求后方可浇筑。在原混凝土面上浇筑新混凝土时,相接面应凿毛,并清洗干净,表面湿润但不得有积水。

问题:桥梁支座的有哪些作用?并说明支座施工质量检验主控项目。

【参考答案】(1)支座作用:在桥跨结构与桥墩或桥台的支承处所设置的传力装置。它不仅要传递很大的荷载,并且还要保证桥跨结构能产生一定的变位。

(2)支座主控项目:

支座应进行进场检验。

支座安装前,应检查跨距、支座栓孔位置和支座垫石顶面高程、平整度、坡度、坡向,确认符合设计要求。

支座与梁底及垫石之间必须密贴,间隙不得大于0.3mm。垫石材料和强度应符合设计要求。

支座锚栓的埋置深度和外露长度应符合设计要求。支座锚栓应在其位置调整准确后固结,

3

锚栓与孔之间隙必须填捣密实。

支座的粘结灌浆和润滑材料应符合设计要求。

问题:桥梁伸缩缝的作用是什么?(识图题)

【参考答案】桥梁伸缩缝的作用在于调节由车辆荷载和桥梁建筑材料引起的上部结构之间的位移和连结。

问题:板桩围堰、套筒围堰、双壁围堰的施工范围及特点。

【参考答案】钢板桩围堰:深水或深基坑,流速较大的砂类土、粘性土、碎石土及风化岩等坚硬河床。防水性能好,整体刚度较强;

钢筋混凝土板桩围堰:深水或深基坑,流速较大的砂类土、粘性土、碎石土河床。除用于挡水防水外还可作为基础结构的一部分,亦可采取拔除周转使用,能节约大量木材;

套筒围堰:流速≤2.0m/s,覆盖层较薄,平坦的岩石河床,埋置不深的水中基础,也可用于修建桩基承台;

双壁围堰:大型河流的深水基础,覆盖层较薄、平坦的岩石河床。

问题:灌注桩成孔方式与设备选择。

【参考答案】

成桩方式与设备

应用特点

泥浆护壁成孔桩

正循环回转钻

护壁效果好、工效低(不能钻微风化岩)

反循环回转钻

护壁效果差、工效高(不能钻微风化岩)

冲抓钻

-

冲击钻

可用于强风化岩、中风化岩和微风化岩,但成孔慢、噪声大

旋挖钻

可用于强风化岩、中风化岩,成孔效率高,价格贵

潜水钻

-

干作业成孔桩

长螺旋钻孔

地下水位以上,只能钻强风化岩,不能钻中风化岩和微风化岩

钻孔扩底

地下水位以上

4

成桩方式与设备

应用特点

人工挖孔

地下水位以上

沉管成孔桩

夯扩

-

振动

-

爆破成孔

地下水位以上

问题:水下灌注混凝土要点有哪些?

【参考答案】(1)混凝土配合比应通过试验确定,须具备良好的和易性,坍落度宜为180~220mm。

开始灌注混凝土时,导管底部至孔底的距离宜为300~500mm;导管一次埋入混凝土灌注面以下不应少于1.0m;在灌注过程中,导管埋入混凝土深度宜为2~6m。

灌注水下混凝土必须连续施工,并应控制提拔导管速度,严禁将导管提出混凝土灌注面。灌注过程中的故障应记录备案。

问题:预制混凝土梁板的存放应该符合哪些要求?

【参考答案】(1)存放台座应坚固稳定,且宜高出地面200mm以上。存放场地应有相应的防水排水设施,并应保证梁、板等构件在存放期间不致因支点沉陷而受到损坏。

梁、板构件存放时,其支点应符合设计规定的位置,支点处应采用垫木和其他适宜的材料支承,不得将构件直接支承在坚硬的存放台座上。

构件应按其安装的先后顺序编号存放,预应力混凝土梁、板的存放时间不宜超过3个月,特殊情况下不应超过5个月。

当构件多层叠放时,层与层之间应以垫木隔开,各层垫木的位置应设在设计规定的支点处,上下层垫木应在同一条竖直线上。

问题:悬臂浇筑法的施工顺序是怎样的?

【参考答案】(1)在墩顶托架或膺架上浇筑0号段并实施墩梁临时固结;

在0号块段上安装悬臂挂篮,向两侧依次对称分段浇筑主梁至合龙前段;

在支架上浇筑边跨主梁合龙段;

最后浇筑中跨合龙段形成连续梁体系。

问题:悬臂浇筑法的合龙要求是什么?

5

【参考答案】(1)合龙段的长度宜为2m。

合龙前应按设计规定,将两悬臂端合龙口予以临时连接,并将合龙跨一侧墩的临时锚固放松或改成活动支座。

合龙前,在两端悬臂预加压重,并于浇筑混凝土过程中逐步撤除,以使悬臂端挠度保持稳定。

合龙宜在一天中气温最低时进行。

合龙段的混凝土强度宜提高一级,以尽早施加预应力。

连续梁的梁跨体系转换,应在合龙段及全部纵向连续预应力筋张拉、压浆完成,并解除各墩临时固结后进行。

梁跨体系转换时,支座反力的调整应以高程控制为主,反力作为校核。

问题:确定悬臂浇筑段前段标高时应考虑的因素有哪些?(温室预挂)

【参考答案】(1)挂篮前端的垂直变形值;

预拱度设置;

施工中已浇段的实际标高;

温度影响。

问题:明挖法施工的优缺点是什么?

【参考答案】明挖法是修建地铁车站的常用施工方法,具有施工作业面多、速度快、工期短、易保证工程质量、工程造价低等优点,缺点是对周围环境影响较大。

问题:盖挖法施工的优缺点是什么?

【参考答案】(1)盖挖法具有诸多优点:

围护结构变形小,能够有效控制周围土体的变形和地表沉降,有利于保护邻近建筑物和构筑物。

施工受外界气候影响小,基坑底部土体稳定,隆起小,施工安全。

盖挖逆作法用于城市街区施工时,可尽快恢复路面,对道路交通影响较小。

(2)盖挖法也存在一些缺点:

盖挖法施工时,混凝土结构的水平施工缝的处理较为困难。

由于竖向出口少,需水平运输,后期开挖土方不方便。

作业空间小,施工速度较明挖法慢、工期长、费用高。

问题:盾构法施工的优缺点是什么?

【参考答案】(1)盾构法施工隧道具有以下优点:

除工作井施工外,施工作业均在地下进行,既不影响地面交通,又可减少对附近居民的噪声和振动影响。

6

盾构推进、出土、拼装衬砌等主要工序循环进行,施工易于管理,施工人员也较少。

在一定覆土范围内,隧道的施工费用不受覆土量影响,适宜于建造覆土较深的隧道。

施工不受风雨等气候条件影响。

当隧道穿过河底或其他建筑物时,不影响航运通行和建(构)筑物的正常使用。

(2)盾构法施工也存在以下一些问题:

当隧道曲线半径过小时,施工较为困难。

在陆地建造隧道时,如隧道覆土太浅,则盾构法施工困难很大,而在水下时,如覆土太浅则盾构法施工不够安全。

盾构施工中采用全气压方法以疏干和稳定地层时,对劳动保护要求较高,施工条件差。

盾构法隧道上方一定范围内的地表沉降尚难完全防止,特别在饱和含水松软的土层中,要采取严密的技术措施才能把沉降控制在很小的限度内。

在饱和含水地层中,盾构法施工所用的拼装衬砌,对达到整体结构防水的技术要求较高。

对于结构断面尺寸多变的区段适应能力较差。

问题:地下水控制方法可划分为哪几类?

【参考答案】地下水控制方法可划分为降水、隔水和回灌三类。各种地下水控制方法可单独或组合使用。

问题:地面标高为±0.00m,地下水位标高为-5.50m,基底标高为-7.50m,计算基坑开挖降水深度?

【参考答案】基坑范围内地下水位应降至基础垫层以下不小于0.5m;降水深度为:0.00-(-7.50)+0.5=8.00(m)

问题:工程降水方法应该如何选用?

【参考答案】

适用条件

降水方法

降水深度(m)

集水明排

7

降水井

真空井点

单级≤6,多级≤12

喷射井点

≤20

管井

不限

渗井

辐射井

4~20

电渗井

≤6

潜埋井

≤2

问题:轻型井点的布置原则是什么?

【参考答案】(1)当真空井点孔口至设计降水水位的深度不超过6.0m时,宜采用单级真空井点;当大于6.0m且场地条件允许时,可采用多级真空井点降水,多级井点上下级高差宜取4.0~5.0m。

(2)井点系统的平面布置应根据降水区域平面形状、降水深度、地下水的流向以及土的性质确定,可布置成环形、U形和线形(单排、双排)。

根据基坑宽度和长度,即L和B的关系来确定:

①L/B≤20:环形井点(或U形井点(开口在下游侧));

②L/B>20,且B≤6m:单排井点(布置在上游侧);

③L/B>20,且B>6m:双排井点。

问题:深基坑围护结构应该如何选用?

【参考答案】

特点

排桩

预制混凝土板桩

预制混凝土板桩施工较为困难,对机械要求高,而且挤土现象严重;

桩间采用槽榫结合方式,接缝效果较好,有时需辅以止水措施;

自重大,受起吊设备限制,不适合大深度基坑

钢板桩

成品制作,可反复使用;

施工简便,但施工有噪声;

刚度小,变形大,与多道支撑结合,在软弱土层中也可采用;

新的时候止水性尚好,如有漏水现象,需增加防水措施

钢管桩

1.截面刚度大于钢板桩,在软弱土层中开挖深度大;

8

2.需有防水措施相配合

灌注桩

刚度大,可用在深大基坑;

施工对周边地层、环境影响小;

需降水或和止水措施配合使用,如搅拌桩、旋喷桩等

SMW

工法桩

强度大,止水性好;

内插的型钢可拔出反复使用,经济性好;(部分回收)

用于软土地层时,一般变形较大

重力式水泥土挡墙/

水泥土搅拌桩挡墙

无支撑,墙体止水性好,造价低

墙体变位大

地下连续墙

刚度大,开挖深度大,可适用于所有地层;

强度大、变位小,隔水性好,同时可兼作主体结构的一部分;

可临近建筑物、构筑物使用,环境影响小;

造价高

问题:导墙结构应建于坚实的地基之上,其主要作用有哪些?

【参考答案】基准、承重、存蓄泥浆。

问题:内支撑体系的布置原则有哪些?

【参考答案】(1)宜采用受力明确、连接可靠、施工方便的结构形式。

宜采用对称平衡性、整体性强的结构形式。

应与主体结构的结构形式、施工顺序协调,以便于主体结构施工。

应利于基坑土方开挖和运输。

问题:基坑边坡稳定控制措施有哪些?

【参考答案】(1)根据土层的物理力学性质及边坡高度确定基坑边坡坡度,并于不同土层处做成折线形边坡或留置台阶。

施工时严格按照设计坡度进行边坡开挖,不得挖反坡。

在基坑周围影响边坡稳定的范围内,应对地面采取防水、排水、截水等防护措施,禁止雨水等地面水侵入土体,保持基底和边坡的干燥。

严格禁止在基坑边坡坡顶较近范围堆放材料、土方和其他重物以及停放或行驶较大的施工机械。

对于土质边坡或易于软化的岩质边坡,在开挖时应及时采取相应的排水和坡脚、坡面防护措施。

在整个基坑开挖和地下工程施工期间,应严密监测坡顶位移,随时分析检测数据。当边坡

9

有失稳迹象时,应及时采取削坡、坡顶卸荷、坡脚压载或其他有效措施。

问题:放坡开挖时常用的防护措施有哪些?

【参考答案】(1)叠放砂包或土袋;

水泥砂浆或细石混凝土抹面;

挂网喷浆或混凝土;

其他措施:包括锚杆喷射混凝土护面、塑料膜或土工织物覆盖坡面等。

问题:控制基坑变形的主要方法有哪些?

【参考答案】(1)增加围护结构和支撑的刚度;

增加围护结构的入土深度;

加固基坑内被动区土体;

减小每次开挖围护结构处土体的尺寸和开挖后未及时支撑的暴露时间;

通过调整围护结构深度和降水井布置来控制降水对环境变形的影响。

问题:保证深基坑坑底稳定的方法有哪些?

【参考答案】1.保证深基坑坑底稳定的方法有加深围护结构入土深度、坑底土体加固、坑内井点降水等措施。

2.适时施做底板结构。

问题:基坑地基按加固部位不同,分为基坑内和基坑外两种,其目的分别是什么?

【参考答案】(1)基坑外加固的目的主要是止水,有时也可减少围护结构承受的主动土压力。

(2)基坑内加固的目的主要有:提高土体的强度和土体的侧向抗力,减少围护结构位移,保护基坑周边建筑物及地下管线;防止坑底土体隆起破坏;防止坑底土体渗流破坏;弥补围护墙体插入深度不足等。

问题:针对围护结构缺陷造成的渗漏处理方法有哪些?

【参考答案】(1)一般情况:在缺陷处插入引流管引流,采用双快水泥封堵缺陷处,形成一定强度后再关闭导流管。

(2)渗漏严重:首先在坑内回填土封堵水流,然后在坑外打孔灌注聚氨酯或双液浆等封堵渗漏处,封堵后再继续向下开挖基坑。

问题:喷锚暗挖(矿山)法开挖方式与选择条件。

【参考答案】

施工方法

示意图

选择条件比较

结构与适用地层

沉降

工期

防水

初期支护

拆除量

造价

10

全断面法


地层好,跨度

≤8m

一般

最短

正台阶法


地层较差,跨度

≤10m

一般

环形开挖预留核心土法


地层差,跨度

≤12m

一般

单侧壁导坑法


地层差,跨度

≤14m

较大

较短

双侧壁导坑法


小跨度,连续使用可扩大跨度

较大

效果差

中隔壁法

(CD工法)


地层差,跨度

≤18m

较大

较短

偏高

交叉中隔壁法

(CRD工法)


地层差,跨度

≤20m

较小

中洞法


小跨度,连续使用可扩大跨度

效果差

较高

侧洞法


小跨度,连续使用可扩大跨度

效果差

柱洞法


多层多跨

效果差

问题:喷射混凝土的施工要点有哪些?

【参考答案】(1)喷头与受喷面应垂直,距离宜为0.6~1.0m。

喷射混凝土应分段、分片、分层自下而上依次进行。混凝土厚度较大时,应分层喷射,后一层喷射应在前一层混凝土终凝后进行。

喷射混凝土的养护应在终凝2h后进行,养护时间应不小于14d。

11

问题:如何区分污水处理的方法?

【参考答案】

处理程度

处理对象

处理方法

处理设备

一级处理

水中悬浮物质

物理处理法:筛滤截留、重力分离、

离心分离等

格栅、沉砂池、沉淀

池、离心机等

污水中呈胶体和溶解状态

二级处理

的有机污染物质

(二级处理后,BOD5去除率可达90%以上,二沉池

出水能达标排放)

生物处理法:活性污泥法、生物膜法、稳定塘、污水土地处理法等

活性污泥处理系统

(反应器为曝气池)、氧化沟

难降解的有机物;导致水体

①生物处理法:生物脱氮除磷;

②化学处理法:混凝沉淀(澄清、气浮);

③物理处理法:过滤、活性炭吸附

三级处理

富营养化的氮、磷等可溶

-

性无机物等

污泥处置

-

浓缩、厌氧消化、脱水、热处理等

-

问题:城市给水厂试运行时,单机试车、全厂联机及连续试运行运行时长要求分别为?

【参考答案】(1)单机试车一般空车试运行不少于2h;联机运行要求全厂联机运行应不少于24h;连续试运行处理设备及泵房单机组带负荷累计运行达72h。

问题:简述池壁模板施工方法。

【参考答案】池壁模板可先安装一侧,绑完钢筋后,分层安装另一侧模板,或采用一次安装到顶而分层预留操作窗口。

问题:请说明施工缝处设置钢板的作用和安装技术要求。

【参考答案】(1)作用:止水作用。

(2)安装技术要求:①搭接长度不得小于20mm;②接头必须采用双面焊接;③不得在止水带上穿孔或用铁钉固定就位。

问题:简述桥梁后张法预应力体系封锚与水池无粘结预应力体系封锚的强度要求。

【参考答案】(1)封锚混凝土的强度等级应符合设计要求,不宜低于结构混凝土强度等级的

80%,且不低于30MPa。

(2)封锚混凝土强度等级不得低于相应结构混凝土强度等级,且不得低于C40。

12

问题:设计水位12m的水池满水试验该如何注水,需要几次,最短几天注满?

【参考答案】需要三次;最短注满水时间:12÷2+2=8天。

问题:分节预制沉井的施工要点是怎样的?

【参考答案】(1)每节制作高度应符合施工方案要求,且第一节制作高度必须高于刃脚部分;井内设有底梁或支撑梁时应与刃脚部分整体浇捣。

设计无要求时,混凝土强度应达到设计强度等级75%后,方可拆除模板或浇筑后节混凝土。

混凝土施工缝处理应采用凹凸缝或设置钢板止水带,施工缝应凿毛并清理干净;内外模板采用对拉螺栓固定时,其对拉螺栓的中间应设置防渗止水片。

后续各节的模板不应支撑于地面上,模板底部应距地面不小于1m;搭设外排脚手架应与模板脱开。

问题:沉井辅助法下沉方法有哪些?

【参考答案】(1)沉井采用阶梯形外壁+井壁外灌入黄砂;

采用触变泥浆套助沉;

采用空气幕助沉;

沉井采用爆破方法开挖下沉。

问题:水池无抗浮设计时,雨汛期施工过程必须采取的抗浮措施有哪些?

【参考答案】(1)施工中常采用的抗浮措施如下:

①基坑四周设防汛墙,防止外来水进入基坑;建立防汛组织,强化防汛工作。

②构筑物下及基坑内四周埋设排水盲管(盲沟)和抽水设备,一旦发生基坑内积水随即排除。

③备有应急供电和排水设施并保证其可靠性。

(2)引入地下水和地表水等外来水进入构筑物,使构筑物内、外无水位差,以减小其浮力,使构筑物结构免于破坏。

问题:给排水管道不开槽施工方法与适用条件。

【参考答案】

夯管

施工速度快、成本较低

工法缺点

施工成本高施工速度慢、施工成本高

控制精度低控制精度低

施工成本高

适用性强

工法优点

施工速度快

施工速度快

施工精度高

定向钻

浅埋暗挖

盾构

密闭式顶管

施工工法

施工工法密闭式顶管

盾构

浅埋暗挖

定向钻

夯管

适用范围

给水排水管道、综给水排水管道、给水排水管道、综合

柔性管道

钢管

适用管径

(mm)

300~4000

3000以上

1000以上

300~1000

200~1800

施工精度

小于±50mm

不可控

不超过30mm

较长

小于0.5倍管

道内径

较短

不可控

施工距离

较长

适用地质条

各种土层

各种土层

各种土层

砂卵石及含含水地层不适

水地层不适用、砂卵石地

用层困难

合管道

综合管道

管道

问题:简述排水管道闭水试验的管段抽取原则。

【参考答案】(1)试验管段应按井距分隔,抽样选取,带井试验;若条件允许可一次试验不超过5个连续井段。

(2)当管道内径大于700mm时,可按管道井段数量抽样选取1/3进行试验;试验不合格时,抽样井段数量应在原抽样基础上加倍进行试验。

问题:热力管道的补偿器作用是什么?

【参考答案】为了避免管道出现由于温度变化而引起的应力破坏,必须在管道上设置各种补偿器,以释放管道的热伸长及减弱或消除因热膨胀而产生的应力。

问题:换热站设备安装前,应该对哪些项目进行复验?

【参考答案】管道及设备安装前,土建施工单位、工艺安装单位及监理单位应对预埋吊点的数量及位置,设备基础位置、表面质量、几何尺寸、标高及混凝土质量,预留孔洞的位置、尺寸及标高等共同复核检查,并办理书面交验手续。

问题:供热管道的施工顺序是怎样的?(对外无枪眼)

【参考答案】对口质量检查-管道焊接-外观质量检查-无损检验-强度试验-严密性试验

问题:穿越铁路的燃气管道的套管,应该符合哪些要求?

【参考答案】(1)套管埋设的深度:应符合铁路管理部门的要求。

套管宜采用钢管或钢筋混凝土管。

套管内径应比燃气管道外径大100mm以上。

套管两端与燃气管的间隙应采用柔性的防腐、防水材料密封,其一端应装设检漏管。

套管端部距路堤坡脚外距离不应小于2.0m。

14

问题:分别说明供热管道和燃气管道严密性试验的试验压力要求。

【参考答案】(1)供热管道:试验压力为1.25倍设计压力,且不得低于0.6MPa。

(2)燃气管道:1)设计压力小于5kPa时,试验压力应为20kPa。

2)设计压力大于或等于5kPa时,试验压力应为设计压力的1.15倍,且不得小于0.1MPa。

问题:简述膨润土防水毯施工要点。

【参考答案】(1)膨润土防水毯不应在雨雪天气下施工。

应以品字形分布,不得出现十字搭接。

现场铺设的连接应采用搭接。搭接宽度为250±50mm。

在膨润土防水毯施工完成后,应采取有效的保护措施,任何人员不得穿钉鞋等在上面踩踏,车辆不得直接在上面碾压。验收以后,应做好防水、防潮保护。

问题:HDPE膜的焊接方法及对应焊接方法的非破坏性检测方法是什么?

【参考答案】(1)焊接方法是单缝挤出焊接和双缝热熔焊接。

(2)非破坏性检测方法是:单缝挤出焊接的真空检测和电火花检测;双缝热熔焊接的气压检测。

问题:垃圾填埋场的位置选择。

【参考答案】(1)垃圾填埋场必须远离饮用水源,尽量少占良田,利用荒地和当地地形。

(2)生活垃圾填埋场应设在当地夏季主导风向的下风向。应位于地下水贫乏地区、环境保护目标区域的地下水流向下游地区。

问题:水准仪的测量应用举例。

【参考答案】设B为待测点,其设计高程为HB,A为水准点,已知其高程为HA。安置水准仪于A、B之间,先在A点立尺,读得后视读数为a,然后在B点立尺,前视尺之读数等于b。b可按下式计算:b=HA+a-HB

问题:土质基坑工程监控量测项目表。

【参考答案】

序号

监控项目

工程监测等级

一级

二级

三级

1

2

3

支护桩(墙)体水平位移

4

支护桩(墙)结构应力

5

立柱结构竖向位移

15

序号

监控项目

工程监测等级

一级

二级

三级

6

立柱结构水平位移

7

立柱结构应力

8

支撑轴力

9

顶板应力

10

锚杆拉力

11

土钉拉力

12

地表沉降

13

竖井井壁支护结构净空收敛

14

土体深层水平位移

15

土体分层竖向位移

16

坑底隆起(回弹)

17

地下水位

18

孔隙水压力

19

支护桩(墙)侧向土压力

注:√——应测项目,○——选测项目

问题:设计变更的程序是怎样的?

【参考答案】施工单位提出设计变更申请,总监理工程师审核后报建设单位,建设单位审批后通知设计单位,设计单位出具设计变更文件和设计变更通知单,并交建设单位,建设单位发监理单位,监理单位发施工单位,施工单位按图施工。

问题:承包方索赔的程序是怎样的?

【参考答案】(1)提出索赔意向通知

索赔事件发生28d内,向监理工程师发出索赔意向通知。合同实施过程中,凡不属于承包方责任导致项目拖延和成本增加事件发生后的28d内,必须以正式函件通知监理工程师,声明对此事件要求索赔,同时仍需遵照监理工程师的指令继续施工,逾期提出时,监理工程师有权拒绝承包方的索赔要求。

(2)提交索赔申请报告及有关资料

发出索赔意向通知后,承包方应抓紧准备索赔的证据资料,包括事件的原因、对其权益影响的资料、索赔的依据,以及其他计算出该事件影响所要求的索赔额和申请工期延期的天数,并在28d内向监理工程师提交索赔申请报告及有关资料。

16

问题:承包方需要及时修改或补充施工组织设计文件的情形有哪些?

【参考答案】①工程设计有重大变更、②主要施工资源配置有重大调整、③施工环境有重大改变等,应及时修改或补充,并按审批权限重新履行审批程序。

问题:需要专家论证的危大工程有哪些?

【参考答案】(1)深基坑工程:

开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。

模板工程及支撑体系:

①各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。

②混凝土模板支撑工程:搭设高度8m及以上,或搭设跨度18m及以上,或施工总荷载(设计值)15kN/m2及以上,或集中线荷载(设计值)20kN/m及以上。

③承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载7kN及以上。

起重吊装及起重机械安装拆卸工程:

①采用非常规起重设备、方法,且单件起吊重量100kN及以上的起重吊装工程。

②起重量300kN及以上,或搭设总高度200m及以上,或搭设基础标高在200m及以上的起重机械安装和拆卸工程。

脚手架工程:

①搭设高度50m及以上的落地式钢管脚手架工程。

②提升高度在150m及以上的附着式升降脚手架工程或附着式升降操作平台工程。

③分段架体搭设高度20m及以上的悬挑式脚手架工程。

暗挖工程:

采用矿山法(新奥法和浅埋暗挖法)、盾构法、顶管法施工的隧道、洞室工程。

(7)其他:

①施工高度50m及以上的建筑幕墙安装工程。

②跨度36m及以上的钢结构安装工程,或跨度60m及以上的网架和索膜结构安装工程。

③开挖深度16m及以上的人工挖孔桩工程。

④水下作业工程。

⑤重量1000kN及以上的大型结构整体顶升、平移、转体等施工工艺。

⑥采用新技术、新工艺、新材料、新设备可能影响工程施工安全,尚无国家、行业及地方技术标准的分部分项工程。

【备注】危险性较大的分部分项工程范围一、基坑工程

(一)开挖深度超过3m(含3m)的基坑(槽)的土方开挖、支护、降水工程。

17

(二)开挖深度虽未超过3m,但地质条件、周围环境和地下管线复杂,或影响毗邻建、构筑物安全的基坑(槽)的土方开挖、支护、降水工程。

二、模板工程及支撑体系

(一)各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。

(二)混凝土模板支撑工程:搭设高度5m及以上,或搭设跨度10m及以上,或施工总荷载

(荷载效应基本组合的设计值,以下简称设计值)10kN/m2及以上,或集中线荷载(设计值)

15kN/m及以上,或高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。

(三)承重支撑体系:用于钢结构安装等满堂支撑体系。三、起重吊装及安装拆卸工程

(一)采用起重机械进行安装的工程。

(二)起重机械设备自身的安装、拆卸。四、其它

(一)人工挖孔桩工程。

问题:专项方案应该包括哪些内容?(一概记忆画错书)

【参考答案】①工程概况、②编制依据、③施工计划、④施工工艺技术、⑤施工安全保证措施、⑥施工管理及作业人员配备和分工、⑦验收要求、⑧应急处理措施、⑨计算书及相关施工图纸。

问题:专家论证会的参会人员包括哪些?

【参考答案】(1)专家。(专家应当从地方人民政府住房城乡建设主管部门建立的专家库中选取,符合专业要求且人数不得少于5名。与本工程有利害关系的人员不得以专家身份参加专家论证会。)

建设单位项目负责人。

有关勘察、设计单位项目负责人及相关人员。

总承包单位和分包单位技术负责人或授权委派的专业技术人员、项目负责人、项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员及相关人员。

监理单位项目总监理工程师及专业监理工程师。

问题:专项方案实施前,应当如何进行交底?

【参考答案】专项施工方案实施前,编制人员或者项目技术负责人应当向施工现场管理人员进行书面方案交底。施工现场管理人员应当向作业人员进行书面安全技术交底,并由双方和项目专职安全生产管理人员共同签字确认。并归档保存。

问题:交通导行的措施有哪些?

【参考答案】(1)占用慢行道和便道要获得交通管理和道路管理部门的批准,按照获准的交通

18

疏导方案修建临时施工便道、便桥。

严格划分警告区、上游过渡区、缓冲区、作业区、下游过渡区、终止区范围。

统一设置各种交通标志、隔离设施、夜间警示信号。

按照施工组织设计设置围挡,严格控制临时占路范围和时间。

对作业工人进行安全教育、培训、考核,并应与作业队签订《施工交通安全责任合同》。

依据现场变化,及时引导交通车辆,为行人提供方便。

问题:施工现场的五牌一图是什么?

【参考答案】(1)五牌——工程概况牌、管理人员名单及监督电话牌、消防安全牌、安全生产

(无重大事故)牌、文明施工牌。

(2)一图——施工现场总平面图。

问题:施工现场的临时设施包括哪些?

【参考答案】(1)办公设施,包括办公室、会议室、门卫传达室等。

生活设施,包括宿舍、食堂、厕所、淋浴室、小卖部、阅览娱乐室、卫生保健室等。

生产设施,包括材料仓库、防护棚、加工棚(站、厂,如混凝土搅拌站、砂浆搅拌站、木材加工厂、钢筋加工厂、机具(械)维修厂等)、操作棚等。

辅助设施,包括道路、院内绿化、旗杆、停车场、现场排水设施、消防安全设施、围墙、大门等。

问题:针对施工现场的大气污染,应该采取哪些措施?

【参考答案】①施工现场进行围挡封闭,地面勤洒水降尘;

②出入口设置洒水清洗装置,对进出车辆进行清洗;

③土方、渣土、废弃物应及时安排密闭式运输车辆或采取覆盖措施,按规定路线行驶,坡度、转弯应缓慢;

④安排专人对社会交通路线进行清扫。

问题:劳务管理要点有哪些?

【参考答案】(1)签订书面劳动合同,将劳务人员花名册、身份证、劳务合同文本、岗位技能证书复印件报总包方项目部备案,并确保人、册、证、合同、证书相符统一;

三无人员不得进入现场施工;

现场一线作业人员年龄不得超过50周岁,辅助作业人员不得超过55周岁;

进入施工现场的劳务人员要佩戴工作卡,工作卡应注明姓名、身份证号、工种、所属劳务企业,没有佩戴工作卡的不得进入施工现场。

问题:针对质量问题现场采取的措施四步走。

【参考答案】停止施工-查明原因-采取措施-恢复施工。

19

问题:道路雨期施工的措施有哪些?(分天设人)

【参考答案】(1)加强与气象台站联系,掌握天气预报,安排在不下雨时施工。

调整施工步序,集中力量分段施工。

做好防雨准备,在料场和搅拌站搭雨棚,或施工现场搭可移动的罩棚。

建立完善排水系统,防排结合;并加强巡视,发现积水、挡水处,及时疏通。

道路工程如有损坏,及时修复。

问题:灌注桩桩身夹渣或断桩的原因是什么?

【参考答案】(1)初灌混凝土量不够,造成初灌后埋管深度太小或导管根本就没有进入混凝土。

混凝土灌注过程拔管长度控制不准,导管拔出混凝土面。

混凝土初凝和终凝时间太短,或灌注时间太长,使混凝土上部结块,造成桩身混凝土夹渣。

清孔时孔内泥浆悬浮的砂粒太多。

问题:预防大体积混凝土出现裂缝的措施是什么?

【参考答案】材料:1)水泥:①选用低水化热水泥、②降低水泥用量;2)骨料:①控制骨料级配;②控制骨料含泥量;3)外加剂:掺缓凝剂、减水剂。

浇筑:分层浇筑,在气温较低的时段浇筑;

养护:控制内外温差,方法有预埋冷水管法,保温法,延长混凝土湿润养护时间。

问题:写出安全事故划分等级及施工过程中发生4名作业人员死亡的安全事故等级。

【参考答案】(1)特别重大事故、重大事故、较大事故、一般事故;


(2)较大事故。

二、易出改错题的问题:

答题技巧:

首先回答对错。

二步答错误之处:首先抄背景,如果不知道错在那里,将背景里有关质量施工时的步骤全部认为是错的,反正错了不扣分。

20

三步答正确做法:如果万一不知道正确做法,将背景里的步骤全部反向答。

问题:

问题:填土路基施工要点有哪些?

【参考答案】(1)排除原地面积水,清除树根、杂草、淤泥等。应妥善处理坟坑、井穴,分层填实至原地面高。

当原地面横坡陡于1:5时,应修成台阶形式,每级台阶宽度不得小于1.0m,台阶顶面应向内倾斜。

分层填筑,逐层压实。

碾压先轻后重,最后碾压应采用不小于12t级的压路机。

填方高度内的管涵顶面填土500mm以上才能用压路机碾压。

路基填方高度应按设计标高增加预沉量值。

问题:石灰稳定类基层和水泥稳定类基层的压实与养护要点有哪些?

【参考答案】(1)混合料摊铺时应根据试验确定的松铺系数控制虚铺厚度,混合料每层最大压实厚度为200mm,且不宜小于100mm。

摊铺好的石灰稳定土应当天碾压成活,碾压时的含水量宜在最佳含水量的±2%范围内。水泥稳定土宜在水泥初凝前碾压成活。

直线和不设超高的平曲线段,应由两侧向中心碾压;设超高的平曲线段,应由内向外碾压。(此条同时适用于路基、基层、沥青面层的压实)

禁止用薄层贴补的方法进行找平。

养护期视季节而定,常温下不宜少于7d。

养护期应封闭交通。

问题:沥青混合料摊铺作业与压实要点有哪些?

【参考答案】(1)通常采用2台或多台摊铺机前后错开10~20m呈梯队方式同步摊铺。

摊铺速度宜控制在2~6m/min的范围内。

下面层宜采用钢丝绳或路缘石、平石控制高程与摊铺厚度,上面层宜采用导梁或平衡梁的控制方式。

根据摊铺完成的沥青混合料温度情况严格控制初压、复压、终压(包括成型)时机。压实层最大厚度不宜大于100mm。

密级配沥青混合料复压宜优先采用重型轮胎压路机进行碾压,对粗集料为主的混合料,宜优先采用振动压路机复压。

问题:水泥混凝土路面的开放交通的要点有哪些?

【参考答案】开放交通:在混凝土达到设计弯拉强度40%以后,可允许行人通过。混凝土完全

21

达到设计弯拉强度且填缝完成后,方可开放交通。

问题:模板、支架及拱架的拆除原则是什么?

【参考答案】模板、支架和拱架拆除应遵循先支后拆、后支先拆的原则。支架和拱架应按几个循环卸落,卸落量宜由小渐大。每一循环中,在横向应同时卸落、在纵向应对称均衡卸落。简支梁、连续梁结构的模板应从跨中向支座方向依次循环卸落;悬臂梁结构的模板宜从悬臂端开始顺序卸落。

问题:预应力筋张拉应符合哪些要求?

【参考答案】(1)混凝土强度应符合设计要求,设计未要求时,不得低于强度设计值的75%。且应将限制位移的模板拆除后,方可进行张拉。

预应力筋张拉端的设置应符合设计要求。当设计未要求时,应符合下列规定:

曲线预应力筋或长度大于等于25m的直线预应力筋,宜在两端张拉;长度小于25m的直线预应力筋,可在一端张拉。

预应力筋的张拉顺序应符合设计要求。当设计无要求时,可采取分批、分阶段对称张拉。宜先中间、后上、下或两侧。

问题:沉入桩的施工要点有哪些?

【参考答案】(1)预制桩的接桩可采用焊接、法兰连接或机械连接,接桩材料工艺应符合规范要求。

沉桩时,桩帽或送桩帽与桩周围间隙应为5~10mm;桩锤、桩帽或送桩帽应和桩身在同一中心线上;桩身垂直度偏差不得超过0.5%。

沉桩顺序:对于密集桩群,自中间向两个方向或四周对称施打;根据基础的设计标高,宜先深后浅;根据桩的规格,宜先大后小,先长后短。

施工中若锤击有困难时,可在管内助沉。

桩终止锤击的控制应视桩端土质而定,一般情况下以控制桩端设计标高为主,贯入度为辅。

问题:先简支后连续梁的施工要点有哪些?

【参考答案】(1)临时支座顶面的相对高差不应大于2mm。

(2)应在一联梁全部安装完成后再浇筑湿接头混凝土。

(3)对湿接头处的梁端,应按施工缝的要求进行凿毛处理。永久支座应在设置湿接头底模之前安装。

(4)湿接头的混凝土宜在一天中气温相对较低的时段浇筑,且一联中的全部湿接头应一次浇筑完成。湿接头混凝土的养护时间应不少于14d。

问题:水池的止水带施工要点有哪些?

22

【参考答案】(1)塑料或橡胶止水带接头应采用热接,不得采用叠接。接缝应平整牢固,不得有裂口、脱胶现象;“T”形接头、十字接头和“Y”形接头,应在工厂加工成型。

金属止水带接头应按其厚度分别采用折叠咬接或搭接;搭接长度不得小于20mm,咬接或搭接必须采用双面焊接。

金属止水带在伸缩缝中的部分应涂防锈和防腐涂料。

止水带安装应牢固,无孔洞、撕裂、扭曲、褶皱,位置准确,其中心线应与变形缝中心线对正,止水带不得有裂纹、孔洞等。不得在止水带上穿孔或用铁钉固定就位。

问题:预制拼装水池的现浇壁板缝混凝土施工要点是怎样的?

【参考答案】(1)壁板接缝的内模宜一次安装到顶;外模应分段随浇随支。分段支模高度不宜超过1.5m。

浇筑前,接缝的壁板表面应洒水保持湿润,模内应洁净;接缝的混凝土强度应符合设计规定,设计无要求时,应比壁板混凝土强度提高一级。

浇筑时间应根据气温和混凝土温度选在壁板间缝宽较大时进行;混凝土如有离析现象,应进行二次拌合;混凝土分层浇筑厚度不宜超过250mm。并应采用机械振捣,配合人工捣固。

用于接头或拼缝的混凝土或砂浆,宜采取微膨胀和快速水泥,在浇筑过程中应振捣密实并采取必要的养护措施。

问题:给排水管道沟槽开挖的施工要点有哪些?

【参考答案】(1)人工开挖沟槽的槽深超过3m时应分层开挖,每层的深度不超过2m。

槽底原状地基土不得扰动,机械开挖时槽底预留200~300mm土层,由人工开挖至设计高程,整平。

槽底局部超挖或发生扰动时,超挖深度不超过150mm时,可用挖槽原土回填夯实,其压实度不应低于原地基土的密实度。

排水不良造成地基土扰动时,扰动深度在100mm以内,宜填天然级配砂石或砂砾处理;扰动深度在300mm以内,但下部坚硬时,宜填卵石或块石,并用砾石填充空隙并找平表面。

三、计算题:

答题技巧:

市政常见的计算题主要包括桥梁构件数量的计算,基坑深度和宽度的计算,沟槽开挖截面尺寸的计算,水处理场站满水试验计算等。在平时的学习和积累过程中,需要重点掌握。

问题:

问题:某桥梁上部结构为3×25m简支预应力T梁,其中每跨边梁2片,中梁4片,已知每片T梁每侧底部有一个支座,求总支座数量。

23

【参考答案】每跨的支座数:2×6=12个;支座总数:12×3=36个。

问题:某桥梁由两侧引桥和中间连续段组成,其中单侧引桥为100m+50m,连续桥段为3×

(3×30m),求该桥多孔跨径总长。

【参考答案】连续桥段长度:3×(3×30m)=270m;多孔跨径总长:270m+100m+50m+100m+50m=570m。

问题:某管道沟槽采用放坡开挖的形式,底宽为3m,深度为5m,两侧放坡坡度均为1:

1.2,已知开挖一立方米的价格为20元,问1km的沟槽开挖总费用为多少?

【参考答案】沟槽顶宽:5m×1.2×2+3m=15m;沟槽截面面积:(15+3)×5÷2=45㎡;

挖土体积:45㎡×1000=45000m³;总费用:45000×20=900000元。

问题:已知某立方体有盖钢筋混凝土水池,尺寸为5m(长)×3m(宽)×5m(高),设计水深3m,经过一天的监测发现下降3mm,判断本次测定满水试验是否合格?

满水试验标准=渗水体积÷浸湿面积=[5×3×3]÷[5×3+(5+3)×2×3]=0.71L/(㎡·d);钢筋混凝土水池的合格判定标准为2L/(㎡·d);0.71<2L/(㎡·d)所以满水试验合格。

四、识图题:

答题技巧:

识图题需要对相关知识点非常熟悉,而且答题时容易出现构件名称回答不清的问题,比如“止水片”回答成“止水带”,因此对于识图题应该加强平时的积累。

问题:

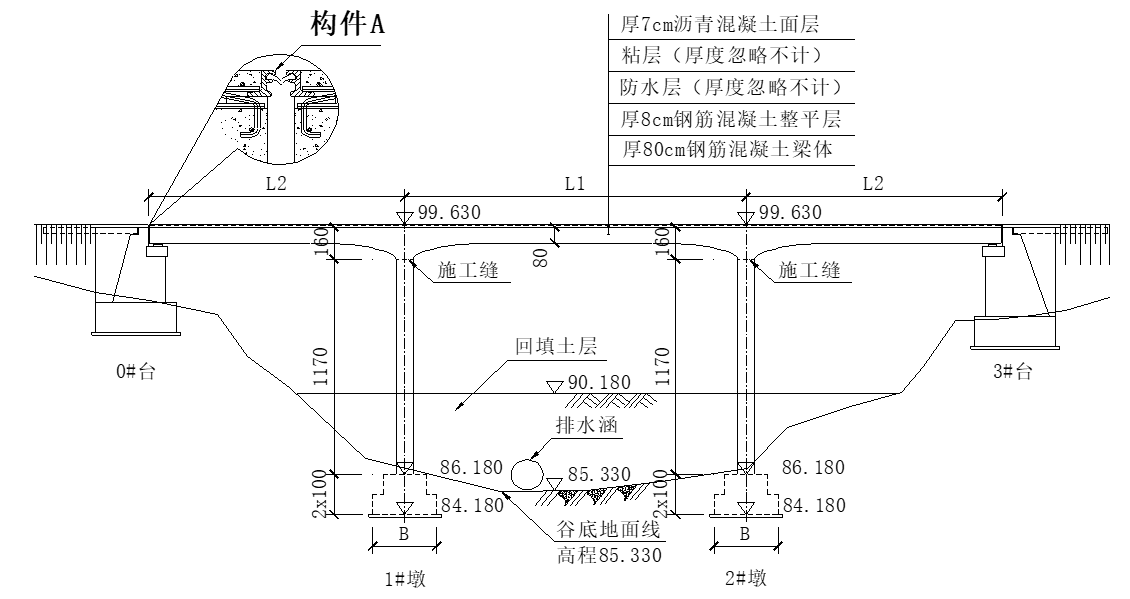

1.问题:写出构件A名称。

24


【参考答案】伸缩缝(伸缩装置),作用见简答题18题。2.问题:写出构件A名称;并说明该种预应力体系是什么?


【参考答案】A:预应力钢绞线;该预应力体系为先张法预应力体系。

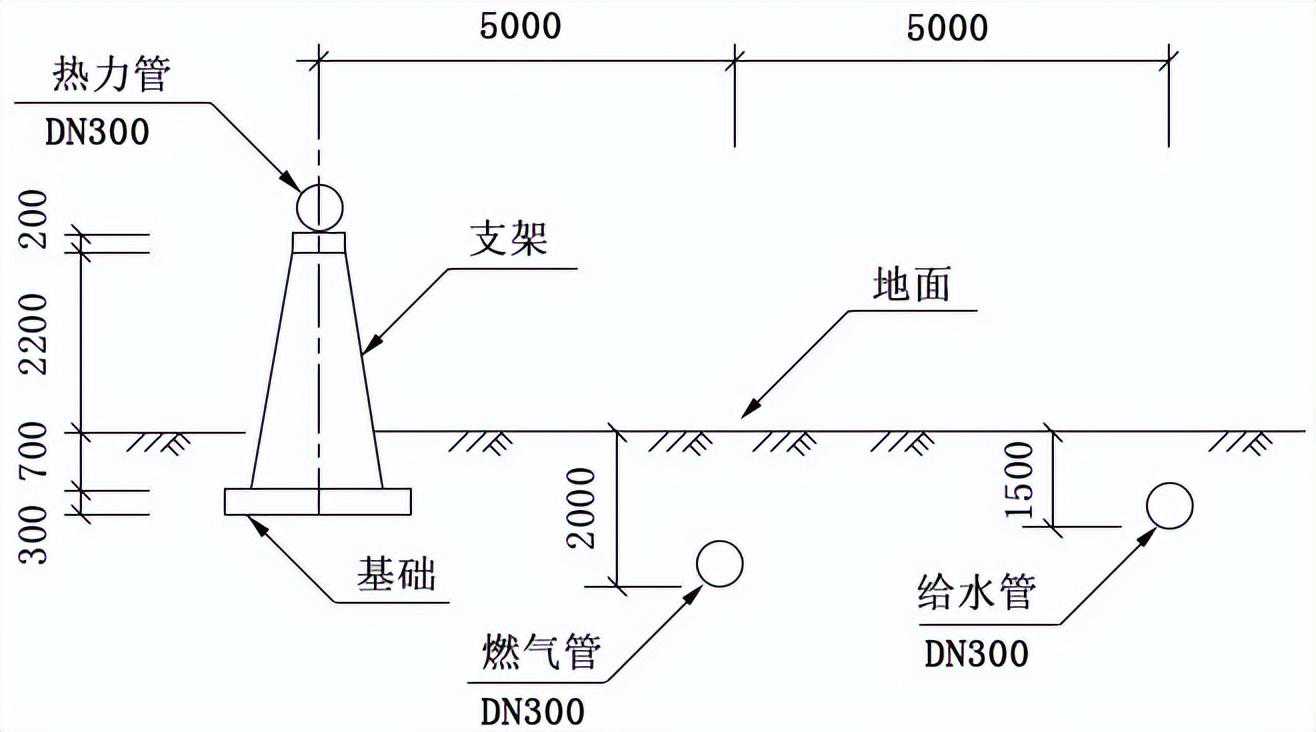

问题:写出三种管道的施工顺序。


【参考答案】新建的地下管线施工必须遵循“先地下,后地上”、“先深后浅”的原则。首先施工燃气管道,然后施工给水管道,最后施工热力管道。

25

问题:写出构件A和B的名称?并说明构件B施工要求。

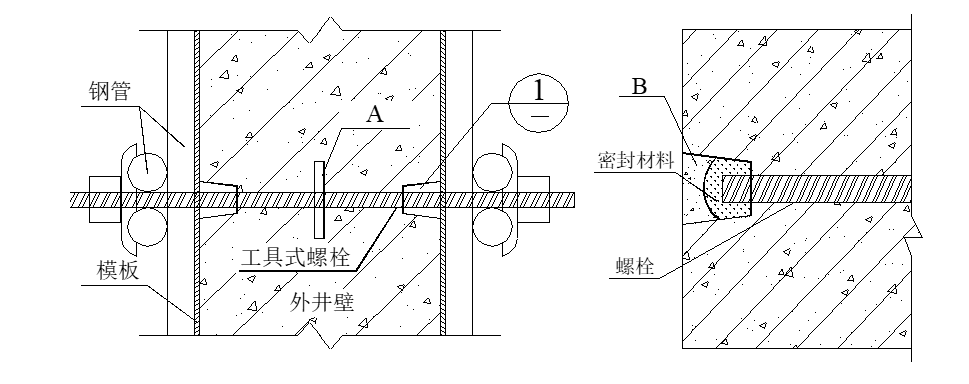

【参考答案】(1)A:止水环(止水钢板);B:聚合物水泥砂浆(防水砂浆)。

(2)B要求:用与池壁混凝土颜色一致或接近的防水微膨胀水泥砂浆。

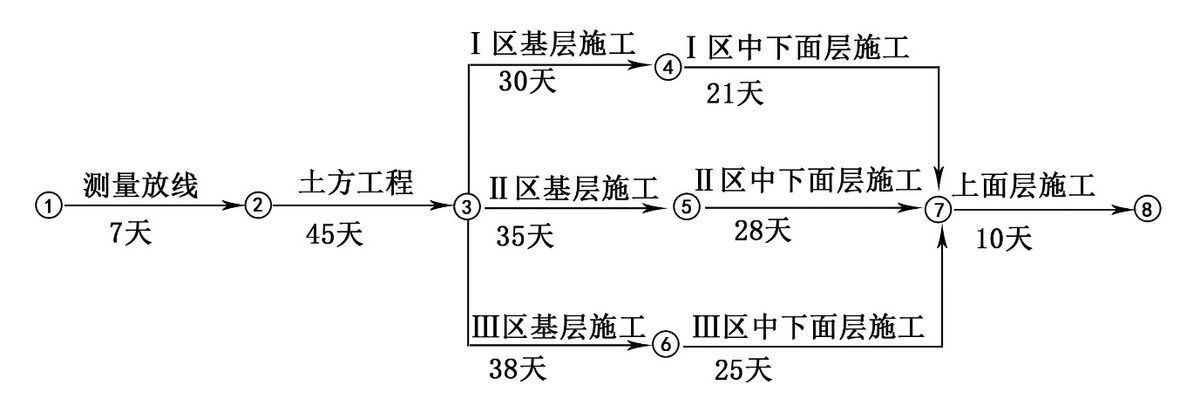

问题:下图为某道路工程施工进度计划网络图,总工期和关键线路分别是?


【参考答案】关键线路分别是①-②-③-⑤-⑦-⑧和①-②-③-⑥-⑦-⑧;总工期为关键线路的总持续时间,为125天。

五、能考排序题的常见流程:

答题技巧:

排序题想完全做对,需要理解整个工艺流程。若是对流程不太熟悉,应该认真学习课本上常见的工艺流程(如下)。

问题:

先张法施工:清理模板、台座→涂刷隔离剂→钢筋、钢绞线安装→整体张拉→隔离套管封堵

→安装模板→浇筑混凝土→拆除模板→养护→整体放张→切除多余钢绞线→吊运存放

后张法施工:清理模板、台座→钢筋安装→预应力管道安装→模板安装→预应力筋穿束→混凝土浇筑→养护→拆除边模→预应力筋张拉及锚固→孔道压浆→封锚→吊运存放(先穿束后浇混

26

凝土法)

SMW工法:开挖导沟→设置导向定位钢板→SMW搅拌机定位→混合搅拌→插入型钢→施工完毕→型钢回收

地下连续墙:开挖导沟→修筑导墙→开挖沟槽→清除槽底淤泥和残渣→吊放接头管→吊放钢筋笼→下导管→灌注水下混凝土→拔出接头管

整体式现浇水池:测量定位→土方开挖及地基处理→垫层施工→防水层施工→底板浇筑→池壁及顶板支撑柱浇筑→顶板浇筑→功能性试验

单元组合式现浇水池:土方开挖及地基处理→中心支柱浇筑→池底防渗层施工→浇筑池底混凝土垫层→池内防水层施工→池壁分块浇筑→底板分块浇筑→底板嵌缝→池壁防水层施工→功能性试验

排水管道:沟槽开挖与支护→管道基础→下管、排管、接口→检查井砌筑→管道严密性试验→分层回填土与夯实

燃气管道:沟槽开挖→管道安装、焊接→表面质量检验→无损检验→管道吹扫→回填土至管顶上0.5m,留出接口→强度试验→焊口防腐→焊口回填(此时管线已全线回填至管上方0.5m)→严密性试验

27

The End
